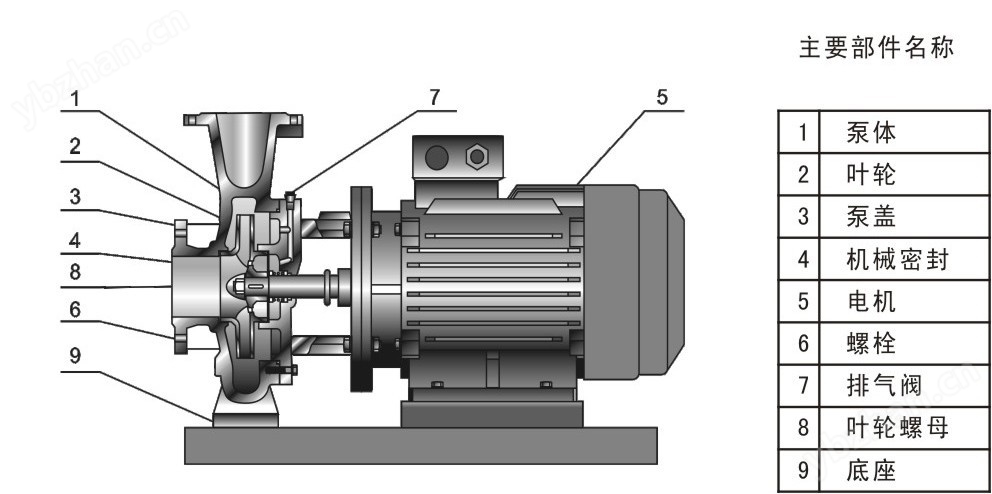

冷卻水循環泵安裝說明:
冷卻水循環泵安裝說明安裝需嚴格按照技術規范執行,確保設備在長期運行中穩定、高效。結合工程實踐與技術資料,以下是系統化的安裝步驟,涵蓋基礎準備、設備就位、對中調整、管道連接及試運行等關鍵環節。

一、安裝前準備:
基礎檢查與驗收?
混凝土基礎強度達到設計值的75%以上,表面平整、無裂紋、無油污;
預埋地腳螺栓位置準確,孔深、孔徑符合圖紙要求,中心偏差不超過±2mm;
使用水準儀和鋼尺復核基礎標高與縱橫中心線,確保與泵體匹配。
設備開箱與檢查:?
檢查泵體外觀有無損傷、銹蝕,進出口法蘭密封面是否完好;
手動盤車檢查:轉動泵軸應靈活無卡阻、無摩擦聲,否則需拆檢原因;
確認隨機附件(如墊鐵、螺栓、說明書)齊全。
二、泵組就位與初步找平
吊裝就位:?
使用合適的起重設備將泵組平穩吊裝至基礎上,避免碰撞;
若為帶公共底座機組,直接將底座放置于基礎之上;若無底座,則先安裝底座。
初步找平?
在底座下方地腳螺栓附近放置成對楔形墊鐵,調整高度約20~40mm;
使用水平儀測量縱向和橫向水平度,偏差控制在0.1/1000~0.2/1000以內;
徑向跳動(外圓偏差)≤0.03mm,超標時通過加減墊片調整。
三、聯軸器對中(找正)
調整電機軸與泵軸的同心度,使其處于同一直線上;
采用百分表或激光對中儀進行測量,控制徑向與軸向偏差在允許范圍內;
角向偏差一般要求端面間隙不平整度公差≤0.3mm;
對中完成后,擰緊地腳螺栓并點焊固定墊鐵,防止松動。
四、管道連接與應力控制
核心原則:管路重量不得傳遞至泵體!?
吸入和排出管道必須設有獨立支架,嚴禁將管道重量壓在泵上,防止泵殼變形。
法蘭連接要求?
法蘭間加裝合適厚度的橡膠墊或浸過白鉛油的石棉繩墊圈;
螺栓對稱均勻緊固,確保密封不泄漏;
管道內部必須清潔,無焊渣、鐵屑等雜物,防止進入泵內損壞葉輪。
特殊附件安裝:?
進口管?:安裝過濾器(通流面積≥管路截面積1.5倍),必要時加裝底閥或真空引水裝置;
出口管?:安裝調節閥(用于控制流量)、止回閥(防倒流)、壓力表(監測運行狀態);
止回閥應裝在閘閥外側(遠離泵的一端),便于檢修。
五、電氣系統接線與保護
按照接線圖正確連接電機電源線,確保絕緣合格;
安裝過載、缺相等保護裝置,并根據電機銘牌電流調整設定值;
確認電機轉向與泵要求一致,可在點動測試中驗證。

六、灌泵與啟動前準備:
啟動前必須向泵腔內灌滿液體,排盡空氣,防止“氣縛"現象;
打開進口閥門,關閉出口閥門,打開排氣閥直至液體溢出后關閉;
檢查軸承潤滑是否充足,潤滑油/脂應加至規定油位。

七、冷卻水循環泵安裝說明試運行與驗收
空載試運行?
關閉出口閥,啟動電機,待轉速正常后緩慢開啟出口閥;
連續運行不少于2小時,監測:
振動值應< 4.5 mm/s;
軸承溫度溫升≤ 35°C,較高≤ 75°C。
運行狀態檢查?:觀察有無泄漏、異響、過熱現象;
檢查軸封泄漏量:機械密封一般不超過3滴/min;
確認儀表讀數正常,控制系統響應準確。
現場交付:?填寫試運行記錄表,歸檔安裝與調試資料;
完成二次灌漿,封閉地腳螺栓孔,增強整體穩定性。
